APQP(产品质量先期策划)作为IATF16949体系的核心工具之一,是确保产品从设计开发到量产阶段质量可控的关键流程。在认证审核过程中,APQP的实施规范性、输出完整性及过程有效性往往是审核重点,易出现各类不符合项。本文梳理了APQP各阶段常见问题点,并对应给出纠正措施及预防措施,为企业通过IATF16949认证提供参考。

IATF16949 审核:APQP 常见问题及闭环解决方案

APQP流程示意图

一、APQP策划阶段常见问题及纠正预防措施

策划阶段是APQP的基础,核心在于明确范围、组建团队、制定计划及识别输入要求,此阶段问题易导致后续流程方向偏差。

1.1 常见问题点跨职能团队组建不规范:未组建包含设计、工程、生产、质量、采购、销售等关键职能的跨职能团队(CFT),或团队成员职责不明确,导致沟通脱节,如设计阶段未充分考虑生产可行性。APQP计划缺失或不合理:未根据产品复杂度制定详细的APQP阶段计划,或计划未明确各阶段节点、责任人及交付物,如缺少样件、试生产、量产各阶段的时间节点管控;计划未结合客户交付要求调整,导致进度滞后。输入信息识别不完整:未充分收集客户要求(如产品性能、外观、可靠性指标)、法律法规要求(如环保、安全标准)、以往类似产品的经验教训(如历史不合格品数据、客户投诉记录),导致策划依据不足。风险评估流于形式:未针对产品设计、生产过程开展有效的风险评估(如未使用FMEA工具,或FMEA未在APQP早期启动),未识别关键风险点(如新材料供应风险、新工艺稳定性风险)。1.2 纠正措施IATF16949 审核:APQP 常见问题及闭环解决方案

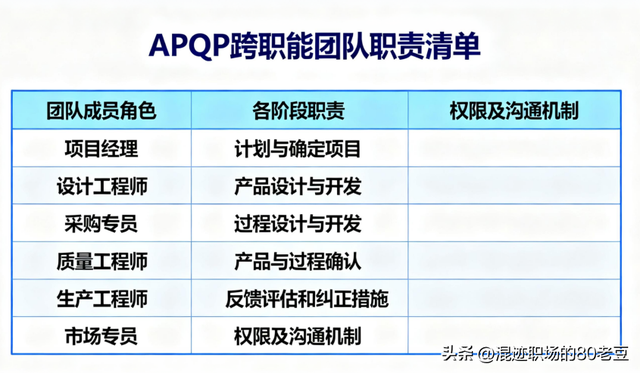

APQP跨职能团队职责

立即组建完整的跨职能团队,明确各成员在APQP各阶段的职责、权限及沟通机制,形成《跨职能团队职责清单》并组织培训确认。结合产品特性、客户交付周期及IATF16949要求,重新制定或修订APQP阶段计划,明确样件制作、设计验证、试生产、过程验证、量产放行等关键节点,同步明确各节点交付物及责任人,报管理层审批后执行。IATF16949 审核:APQP 常见问题及闭环解决方案

APQP各阶段计划表

全面梳理输入信息,补充收集客户技术规范、图纸、法律法规文件、类似产品的APQP档案、客户投诉及不合格品报告等,形成《APQP输入信息清单》,并组织团队评审确认输入的充分性。启动FMEA(设计FMEA或过程FMEA)编制工作,组织技术、生产、质量等人员识别关键风险点,确定风险优先级,形成FMEA报告,并制定初步的风险控制措施。1.3 预防措施建立跨职能团队组建标准流程,明确新产品立项后2个工作日内必须完成团队组建及职责分配,由质量部门负责监督执行。制定《APQP计划编制规范》,明确计划需包含的阶段、交付物及编制依据,要求计划编制后需经客户(如必要)及管理层评审,同时建立计划进度定期跟踪机制(如每周例会),及时调整偏差。建立APQP输入信息管理台账,明确各职能部门提供输入信息的职责及时限,如销售部门负责收集客户要求、技术部门负责整理法律法规要求,质量部门负责汇总历史质量数据,确保输入信息的完整性和及时性。将FMEA编制纳入APQP策划阶段的强制要求,明确FMEA启动时间(需在设计方案确定前完成初步设计FMEA,过程方案确定前完成初步过程FMEA),并建立FMEA评审机制(跨职能团队评审+管理层评审)。二、产品设计与开发阶段常见问题及纠正预防措施

设计与开发阶段是APQP的核心,涉及设计方案制定、设计验证、设计评审等关键活动,直接影响产品核心质量特性。

2.1 常见问题点设计评审不充分:设计评审仅由技术部门单独完成,未组织跨职能团队参与;评审内容未覆盖设计方案的可行性、风险点、客户要求符合性,或评审记录缺失关键意见及决议。设计验证/确认未有效执行:未根据设计要求制定验证/确认方案,或验证/确认方法不合理(如未模拟客户实际使用场景);验证/确认数据不完整,未形成闭环,如发现设计缺陷后未及时修订设计方案并重新验证。设计输出不完整:设计输出未包含产品图纸、技术规范、材料清单(BOM)、设计计算书、特殊特性清单等关键文件;特殊特性未在设计输出中明确标识,或未传递至后续过程(如过程设计、控制计划)。与客户沟通不足:设计过程中未及时向客户反馈设计进展,或客户提出的设计变更未经过正式的变更流程,未重新开展设计评审及验证。2.2 纠正措施组织跨职能团队重新开展设计评审,覆盖设计方案的技术可行性、生产可行性、质量风险、客户要求符合性等内容,记录评审意见、决议及责任人,形成完整的《设计评审报告》,对评审提出的问题限期整改并跟踪验证。制定《设计验证/确认方案》,明确验证/确认项目、标准、方法、样本量及判定准则,结合客户使用场景开展验证/确认试验,完整记录试验数据(如原始记录、报告);对已发现的设计缺陷,修订设计方案后重新执行验证/确认,确保缺陷闭环。补充完善设计输出文件,确保包含产品图纸(带公差)、技术规范、BOM、设计计算书、特殊特性清单等,在图纸及技术规范中明确标识特殊特性(如采用符号“★”);将特殊特性清单传递至过程设计、控制计划编制等后续环节,并确认接收记录。梳理设计过程中与客户的沟通记录,对未沟通的设计进展及时补充沟通并形成记录;对客户提出的设计变更,执行《设计变更控制流程》,完成变更评审、设计修订、验证/确认后,正式下发变更文件并通知相关部门。2.3 预防措施制定《设计评审管理规范》,明确设计评审的参与人员(必须包含跨职能团队成员及客户代表,如客户要求)、评审内容、频次(如方案评审、样机评审、量产前评审)及记录要求,质量部门负责监督评审过程的规范性。建立设计验证/确认标准化流程,要求验证/确认方案需经跨职能团队评审,验证/确认过程需有质量人员见证,试验数据需归档保存;对设计缺陷建立闭环管理台账,明确整改责任人及时限,确保缺陷100%整改并验证。制定《设计输出文件清单及规范》,明确各设计阶段输出文件的种类、格式及审批要求,将特殊特性标识及传递纳入设计输出审核要点,由技术部门负责人审核设计输出的完整性。建立与客户的定期沟通机制(如每周邮件反馈进度、每月现场沟通),明确设计变更的接收、评审、执行及反馈流程,所有沟通及变更记录均需归档保存,确保可追溯。三、过程设计与开发阶段常见问题及纠正预防措施

过程设计与开发阶段需将设计输出转化为可执行的生产过程,核心输出为控制计划、作业指导书等,直接影响量产过程稳定性。

3.1 常见问题点IATF16949 审核:APQP 常见问题及闭环解决方案

X—R CPK

过程设计未结合设计输出及风险评估结果:过程流程图未覆盖产品生产全流程(如缺少检验、包装环节);过程设计未针对设计输出中的特殊特性制定专项控制措施,或未参考FMEA识别的风险点。控制计划编制不规范:控制计划未区分样件、试生产、量产三个阶段,或内容不完整(如缺少过程特性、控制方法、抽样方案、判定准则);特殊特性的控制方法不合理(如未采用统计过程控制SPC),或控制计划与作业指导书不一致。作业指导书不具备可操作性:作业指导书未明确关键操作步骤、工艺参数(如温度、压力、时间)、检验要求及异常处理方法;未结合操作人员技能水平制定,导致现场执行偏差。过程能力验证未执行:试生产阶段未开展过程能力研究(如CPK分析),或过程能力不足(如CPK<1.33)时未采取改进措施即进入量产;未针对特殊特性开展专项过程能力验证。3.2 纠正措施重新绘制过程流程图,覆盖从原材料投入、加工、装配、检验、包装至成品出库的全流程,标注关键工序及特殊特性控制节点;结合设计输出的特殊特性清单及FMEA报告,修订过程设计方案,针对高风险点增加控制措施(如增加防错装置、强化检验频次)。按样件、试生产、量产三个阶段分别修订控制计划,明确各阶段的产品特性、过程特性、控制方法(如检验、SPC、防错)、抽样方案(样本量、频次)及判定准则;对特殊特性采用SPC等统计控制方法,确保控制计划与作业指导书、FMEA内容一致,组织跨职能团队评审确认。修订作业指导书,细化关键操作步骤、明确工艺参数范围、附必要的操作示意图及检验标准,增加异常情况处理流程(如不合格品隔离、设备故障应急措施);组织操作人员试读并现场演示,根据反馈优化内容,确保可操作性。立即组织试生产,针对产品特性(尤其是特殊特性)开展过程能力研究,收集数据计算CPK值;对CPK<1.33的过程,通过FMEA、鱼骨图等工具分析原因,制定改进措施(如优化工艺参数、加强人员培训),重新开展过程能力验证,直至满足要求后方可进入量产。3.3 预防措施建立过程设计与设计输出、FMEA的联动机制,要求过程流程图、控制计划编制前必须评审设计输出文件及FMEA报告,由技术部门负责人审核过程设计方案与输入的一致性。制定《控制计划编制规范》,明确三个阶段控制计划的编制要求、内容框架及审批流程,将特殊特性控制、SPC应用、防错措施纳入控制计划核心审核要点,质量部门负责监督控制计划的执行情况。建立作业指导书编制及评审流程,要求作业指导书需由技术人员、操作人员、质量人员共同评审,确保内容贴合现场实际;定期(如每季度)根据现场执行情况及工艺改进结果更新作业指导书。将过程能力验证作为量产放行的强制要求,制定《过程能力验证管理办法》,明确试生产阶段的样本量、数据收集要求及CPK判定标准(特殊特性CPK≥1.33,关键特性CPK≥1.0),质量部门负责过程能力验证的组织及结果审核。四、产品和过程确认阶段常见问题及纠正预防措施

此阶段通过试生产验证产品及过程的符合性,核心为试生产评审、量产批准等,是确保量产质量的关键关口。

4.1 常见问题点试生产策划不充分:试生产未制定专项计划,或未明确试生产的批量、时间、资源(人员、设备、材料)及验证项目;试生产用原材料、设备未经过检验或验证,导致试生产数据失真。试生产评审未覆盖关键要素:试生产评审未评估过程稳定性、产品符合性、交付能力及成本控制情况;未收集客户对试生产样品的反馈意见,或未针对反馈意见制定改进措施。量产批准条件不满足:未完成所有APQP交付物(如FMEA、控制计划、过程能力报告、作业指导书)即批准量产;未获得客户对样品的认可(如PPAP批准),或客户提出的问题未闭环即量产。变更管理不规范:试生产或量产前的设计变更、过程变更未执行变更控制流程,未重新开展验证/确认及评审,直接投入生产。4.2 纠正措施立即制定《试生产专项计划》,明确试生产批量(建议为量产批量的5%-10%)、时间节点、参与人员、所需设备/材料及验证项目(如产品尺寸检验、性能测试、过程稳定性监测);对试生产用原材料进行全项检验,对设备进行校准及能力验证,确保资源符合要求后重新开展试生产。组织跨职能团队重新开展试生产评审,重点评估过程能力数据(CPK值)、产品检验合格率、设备故障率、交付周期及成本数据;主动收集客户对试生产样品的反馈意见,形成《客户反馈处理台账》,制定改进措施并跟踪验证。梳理APQP交付物清单,补充完善缺失的交付物(如FMEA更新、过程能力报告),确保所有交付物均通过评审;向客户提交PPAP文件,获得客户正式批准(如“完全批准”),对客户提出的问题100%整改闭环后,再履行量产批准流程。对未执行变更控制流程的变更,追溯变更内容及影响范围,组织跨职能团队开展变更评审,重新执行验证/确认(如设计验证、过程能力验证),形成《变更评审报告》,获得批准后再实施变更,同时更新相关文件(如控制计划、作业指导书)。4.3 预防措施制定《试生产管理规范》,明确试生产计划的编制要求、资源验证标准及验证项目清单,试生产前需经技术、生产、质量部门联合审批,确保策划充分性。建立试生产评审标准化流程,明确评审需提交的资料(过程能力报告、产品检验报告等)、评审人员及决策准则,将客户反馈作为评审的必要输入,评审未通过不得进入下一阶段。建立量产批准 checklist,明确量产需满足的条件(如APQP交付物完整、PPAP获得客户批准、过程能力达标、客户反馈闭环),由管理层组织审批, checklist 未全部满足不得批准量产。强化变更控制流程,制定《变更管理办法》,明确设计变更、过程变更的发起、评审、验证、批准及文件更新流程,所有变更均需形成可追溯的记录,质量部门负责监督变更执行情况。五、APQP文件与记录管理常见问题及纠正预防措施

IATF16949对文件记录的可追溯性、完整性有严格要求,此阶段问题易导致审核过程中无法提供有效证据。

5.1 常见问题点文件记录不完整:缺失APQP各阶段的关键记录,如设计评审记录、验证/确认试验原始数据、FMEA评审记录、试生产评审记录;记录内容不规范(如无责任人签字、无日期、关键数据缺失)。文件版本控制混乱:不同部门使用的APQP文件(如控制计划、作业指导书)版本不一致,或文件修订后未及时发放至相关部门,导致现场执行旧版本文件。记录保存不符合要求:记录未按规定期限保存(IATF16949要求至少保存3个生产周期或客户要求的更长时间);记录存储不规范(如易损坏、丢失),或电子记录未建立备份机制。5.2 纠正措施立即梳理APQP文件记录清单,补充缺失的记录(如重新收集设计评审签字记录、补做验证试验并记录数据);对不规范的记录,由责任人补充完善(如签字、补全日期及数据),确保记录的完整性和规范性。开展文件版本清查,收集各部门使用的APQP相关文件,统一更新为最新版本,回收并销毁旧版本文件;建立《文件发放回收台账》,明确文件发放范围及责任人,确保相关部门均使用最新版本文件。整理现有APQP记录,按产品类别及时间顺序归档,明确保存期限(标注保存截止日期);对电子记录建立双重备份机制(本地+云端),对纸质记录存放在干燥、防火的专用档案柜中,由专人负责管理。5.3 预防措施制定《APQP文件记录清单》,明确各阶段需形成的文件记录种类、格式及审批要求,由质量部门在各阶段审核时检查记录的完整性,确保记录与过程同步形成。建立文件版本控制流程,采用“版本号+修订日期”的标识方式,文件修订后及时在系统中更新,并通过邮件、公告等方式通知相关部门,定期(如每月)开展文件版本清查,确保版本一致性。制定《记录管理办法》,明确记录的保存期限、存储方式(纸质/电子)、备份要求及销毁流程,安排专人负责记录的归档、借阅及维护,定期(如每季度)检查记录保存情况。六、总结

APQP的有效实施是IATF16949认证通过的关键,其核心在于“先期策划、过程控制、持续改进”。企业在APQP实施过程中,需重点关注跨职能团队的协同、风险评估的前置、设计与过程的联动、交付物的完整性及文件记录的规范性。针对审核中常见的问题,需通过“纠正措施”及时整改闭环,更需通过“预防措施”建立长效机制,确保APQP流程持续符合IATF16949要求,最终实现产品质量的稳定提升及客户满意度的提高。
